东郊泵站扩建工程是济宁市城市防洪排涝设施及水质改善综合提升项目重要组成部分之一,项目位于东郊如意大桥桥下路南,根据城市防洪排涝规划,泵站汇水范围为北起红星东路以南,南至日荷铁路,西起车站东路,东至洸府河,总汇水范围约188公顷,原状泵站排水流量12960m³/h,已无法满足排水需求,近年来汛期强降雨期间服务区内部分路段积水严重,亟需实施扩建改造。本次扩建泵站规模19440m³/h,占地面积237平方米。泵站进水采用d2000雨水管道将火炬路、太白楼路雨水引入泵站。泵站出水采用d2000雨水管道排入洸府河。通过本次扩建,东郊泵站总的排水能力达到32400m³/h,从根本解决了服务区内排水能力不足道路积水的问题。
为加快推进项目建设,按照时间节点圆满完成建设任务,市政园林养护中心成立了工作专班,中心副主任唐海军任专班负责人,高级工程师李振齐任专班技术负责人,泵站管理所副所长齐玉然任现场负责人,路灯管理所副所长赵相学任电器设备负责人。面对施工工期紧、安全风险大、作业面狭窄等诸多制约因素,专班人员为项目建设提供全方位一站式服务,按照“确保安全、质量最优、工期最短”的十二字方针,充分发挥项目EPC模式的优势,不断优化设计方案,制定科学合理的施工方案,采取24小时不间断交替作业法,工序间压茬进行无缝衔接法,施工要素饱和投入法等全力全速推进项目建设进度。

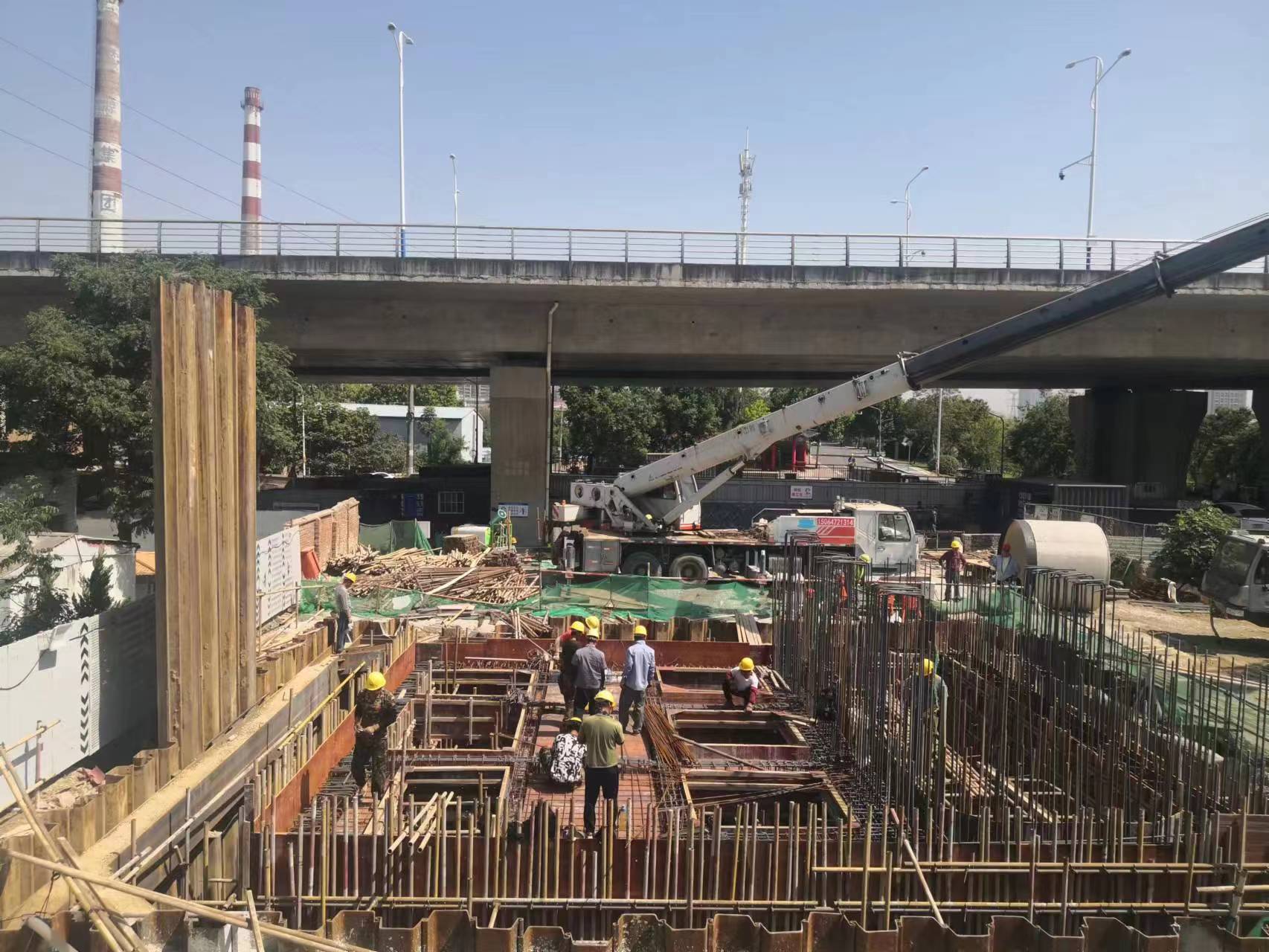

在安全生产管理方面,泵站基坑深度达11.6米,并且基坑周围有如意大桥、泵站、铁路、防洪大堤等重要设施,属于建设部标准规定的特别危险的一类基坑。为此项目总包方委托具有相关资质的设计单位制定了基坑专项施工方案,并组织了专家论证,同时建设单位委托了具有相关资质的第三方进行基坑监测,确保最重要的风险点不出问题。
在质量管理方面,泵站建设作为一项功在当代利在千秋的民心工程,质量就是项目的生命,是根本所在,在项目专班的带领下,参建各方严把各个质量关口,从材料进场到工序验收都严格执行国家标准。
在工程进度管理方面,为确保今年汛期前泵站投入使用,自4月21日开工以来,专班人员在唐主任带领下、在城管局及市政园林中心领导的大力支持下,加大协调力度,提前分析工程的堵点、难点,将工作做到前面,比如在施工单位进场前,现场负责人齐玉然所长就提前联系观音阁办事处、前铺居委、园林公司等部门单位,提前解决了泵站征地、绿化树木迁改问题,为工程施工争取了近一周的时间。又比如泵站主体混凝土需要分四次浇筑,为保证工程质量和安全,每次浇筑又需要较长周期养护,待强度达到设计值后才能进行后续施工。这就无法满足项目的工期要求,针对这个问题,我们召开专题技术会议,通过提前采取针对性的技术措施,在保证质量安全前提下,不仅缩短了工期近一个月,还节约了工程投资40余万元。目前泵站主体即将封顶,达到设计排水能力。
